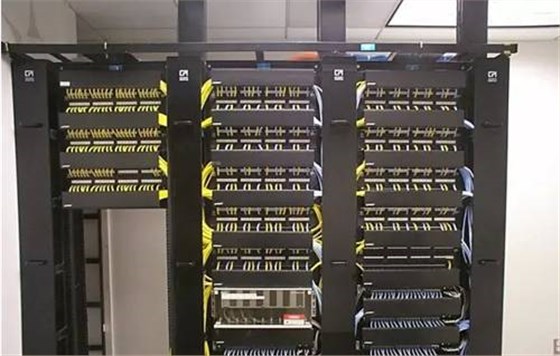

一、整理机柜的几点原则
要根据网络的拓扑结构和现有设备情况来整理网线;机柜电源线和网线原则上要分开整理;设备的放置要适当,避免相互挤压、避免太高或太低,避免相互距离太近;如果机柜内设备太多,应该对设备加以编号;对每一根线路要在适当的位置注明来源;对不同的连线(如一般网络连接线、交叉线、专线等)要有不同的识别方法;网线编排依据房间号而不依据人。 概括为一句话说就是:布局清晰,线序规整,标记明确,易于维护。
二、机柜整理步骤
1. 前期准备
首先要通知用户在不影响用户正常工作的情况下进行整理机柜。
然后根据网络的拓扑结构、现有的设备情况、用户数量、用户分组等多种因素勾画出机柜内部的线路走线图和设备位置图。
接下来准备好所需材料:网络跳线、标签纸、各种型号的塑料扎带。
2. 整理机柜
安装机柜:
需要我们自己动手做以下三件事:第一,使用随机框带的螺丝和螺母将固定架上紧;第二,将机柜扳倒,把可以活动的轮子安上;第三,根据设备的位置在固定架上调整和添加挡板。 整理线路:
将网线分组,组数通常小于或等于机柜后面理线架的个数。将所有设备的电源线捆扎在一起,将插头从后面的通线孔插入后,通过一个单独的理线架寻找各自的设备。
固定设备:
将机柜中的挡板调整到合适的位置,使管理员能够不开机柜门就可以看到所有设备的运转情况,同时根据设备的多少和大小适当地添加挡板。注意要在挡板间留出一定的空隙。将机柜内所有用到的交换设备、路由设备按照预先画好的图放置好。
网线贴标:
所有网线连接好以后,需要对各网线进行标识,将准备好的即时贴缠绕到网线上,并用笔在其上加以标注(一般注明房间号或作什么用途),要求标识要简单易懂。对交叉网线可以通过使用不同颜色的即时贴与一般网线加以区分。如果设备太多,则要对设备进行分类编号,并对设备贴标。
三、理线工艺简介
1、瀑布造型理线

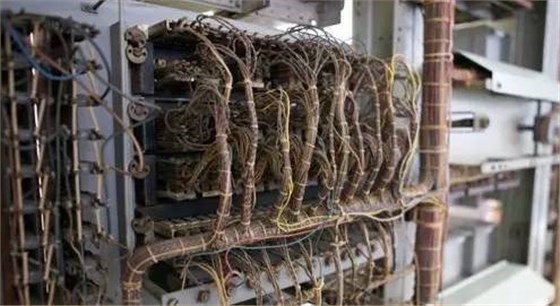

这是一种比较古老的布线造型,有时还能看到其踪影。它采用了“花果山水帘洞”的艺术形象,从配线架的模块上直接将双绞线垂荡下来,分布整齐时有一种很漂亮的层次感(每层24-48根双绞线)。
瀑布型理线工艺是最常见的理线方法,它使用尼龙束带将线缆绑扎在机柜内侧的立柱、横梁上,不考虑美观,仅保证中间的空间可以腾出来给网络设备使用。
这种造型的优点是节省理线人工,缺点则比较多,例如:
1)安装网络设备时容易破坏造型,甚至出现不易将网络设备安装到位的现象;
2)每根双绞线的重量全部变成拉力,作用在模块的后侧。如果在端接点之前没有对双绞线进行绑扎,那么这一拉力有可能会在数月、数年后将模块与双绞线分离,引起断线故障;
3)万一在该配线架中某一个模块需要重新端接,那维护人员只能探入“水帘”内进行施工,有时会身披数十根双绞线,而且因机柜内普遍没有内设光源,造成端接时不容易看清楚,致使端接错误的概率上升。
2、逆向理线
也称为反向理线。逆向理线是在配线架的模块端接完毕后,并通过测试后,再进行理线。其方法是从模块开始向机柜外理线,同时桥架内也进行理线。这样做的优点是理线在测试后,不会因某根双绞线测试通不过而造成重新理线,而缺点是由于两端(进线口和配线架)已经固定,在机房内的某一处必然会出现大量的乱线(一般在机柜的底部)。
逆向理线的优点是测试已经完成,不必担心机柜后侧的线缆长度。而缺点是因为线缆的两端已经固定,线缆之间会产生大量的交叉,要想理整齐十分费力,而且在两个固定端之间必然有一处的双绞线是散乱的,这一处往往在地板下(下进线时)或天花上(上进线时)。
3、正向理线
正向理线也称前馈型理线。正向理线是在配线架端接前进行理线。它往往从机房的进线口开始(如果是从机柜到机柜之间的双绞线理线,则是从其中某一机柜内的配线架开始进行理线),将线缆逐段整理,直到配线架的模块后端为止。在理线后再进行端接和测试。
正向理线的优点是可以保证机房内线缆在每点都整齐,且不会出现线缆交叉。而缺点是如果线缆本身在穿线时已经损坏,则测试通不过会造成重新理线。因此,正向理线的前提是对线缆和穿线的质量有足够的把握。
四、正向理线工艺
在正向理线过程中,需要布线材料的配合,并使用理线板和理线表,配合着理线工艺才能完成一个同时具有美观、可靠、快捷、预留的效果。下面以最常见的右进上出理线方式介绍正向理线的基本施工工艺:
1、将配线架固定到位,背后装好托架,正面将打印了线号的面板纸装入配线架(或贴在配线架上),若配线架的模块可以卸下,则应卸下模块;
3、理线板穿线:在机房的进线口旁,将理线板按2所确定的方位将板的方向调整好,将水平双绞线按线号依理线表穿入理线板(有字的一面对着自己,线从无字的一面穿入板中),这道工序一般由两人共同完成:一人找到线号(只要找到该理线板所需的线号即可)并将其与其他线缆分离,一人将线穿入理线板的对应孔中。应该注意的是,双绞线应全部穿过理线板,也就是应该将理线板紧贴在进线口旁,这样才能保证进入机房的双绞线全部被整理;
5、线束固定:在理线过程中,如果旁边遇到桥架上的扎线孔或机柜内的扎线板,则应在绑扎线束的同时将线束绑扎在桥架或机柜上,以免线束下滑;
7、托架理线:当理线板到达配线架背后的托架上后,先将线束绑扎在托架上,然后向前平移,每到达一个模块前时,将线束绑扎一次,然后分出该模块对应的线号。此工序应配备2人:1人分线,1人将线从配线架背后拉到配线架正面去(如果模块可以卸下,则将线从模块孔穿到正面去),同时2人唱号核对线号与配线架上的面板编号是否一致;
多束线理线(分支理线)
当机柜内有多个配线架时,每个配线架的线束应分别理线。但由于机柜内的扎线板宽度有限(一般宽度为100mm),只能并排绑扎3~4束24根的线束,而深度为800mm的机柜内右侧最多能放2根扎线板(机柜内的水平双绞线应从单侧绑扎,以免影响美观),即可能达不到绑扎200根水平双绞线的目标。这时可以使用二次理线方式,先使用8×8理线板扎出48根的线束(6×8),到一定高度后再添1块5×5理线板将该线束分为2束后,继续理线至配线架。
正向理线的起点可以是机柜的线缆入口处、桥架处口处、机房入口处,甚至可以是从工作区面板开始理线(不推荐)。
